ซ่อมบ้าน-ทาสีกันซึมดาดฟ้า

สำหรับอันนี้จริงวางแผนตั้งแต่ปลายปีที่แล้ว แต่ทว่างานด่วน งานเร่ง งานดองมาแทรกตลอด ช่วงนี้บ่นเยอะงานพวกนี้เลยลดลงจนได้มีเวลาดูบ้านสักที สำหรับ Blog นี้จะแบ่งเนื้อหาประมาณนี้คร้บ

Plan

  • เตรียม Landing Zone ก่อน
    - ล้างตะไคร่
    - อุดโป๊ว
  • Deploy
    - ทาสีกันซึม รองพื้น
    - ตาข่ายไฟเบอร์
    - ทาสีกันซึม

Execute

- เตรียม Landing Zone ก่อน (หยุดสงกรานต์ 2023)

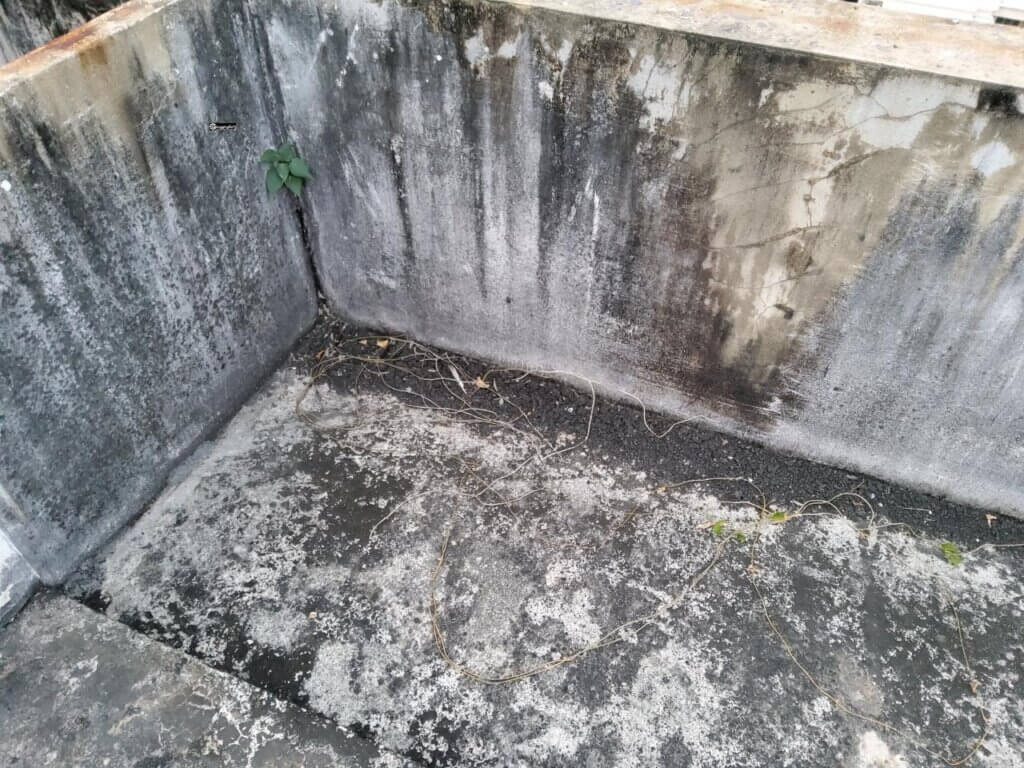

  • สำหรับวันนี้ ผมลืมถ่ายภาพก่อนทำ แต่จริงๆ มันจะอารมณ์คล้ายกับหล้งบ้านผม รกๆมีต้นไม้ขึ้นตามรูปเลย

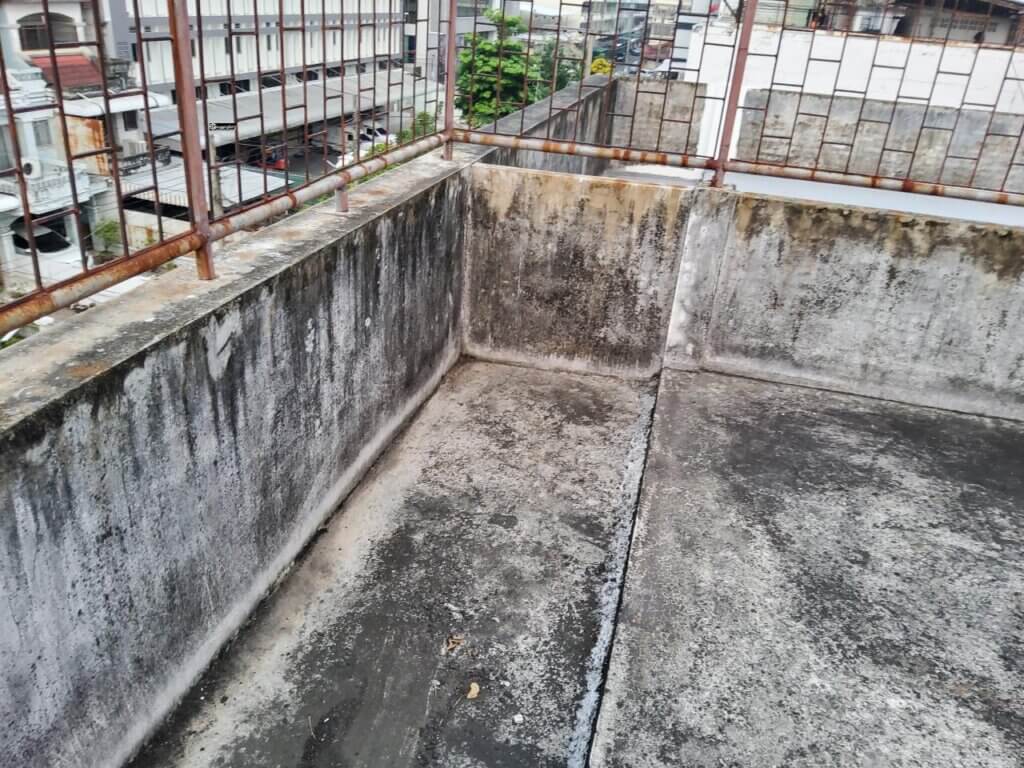

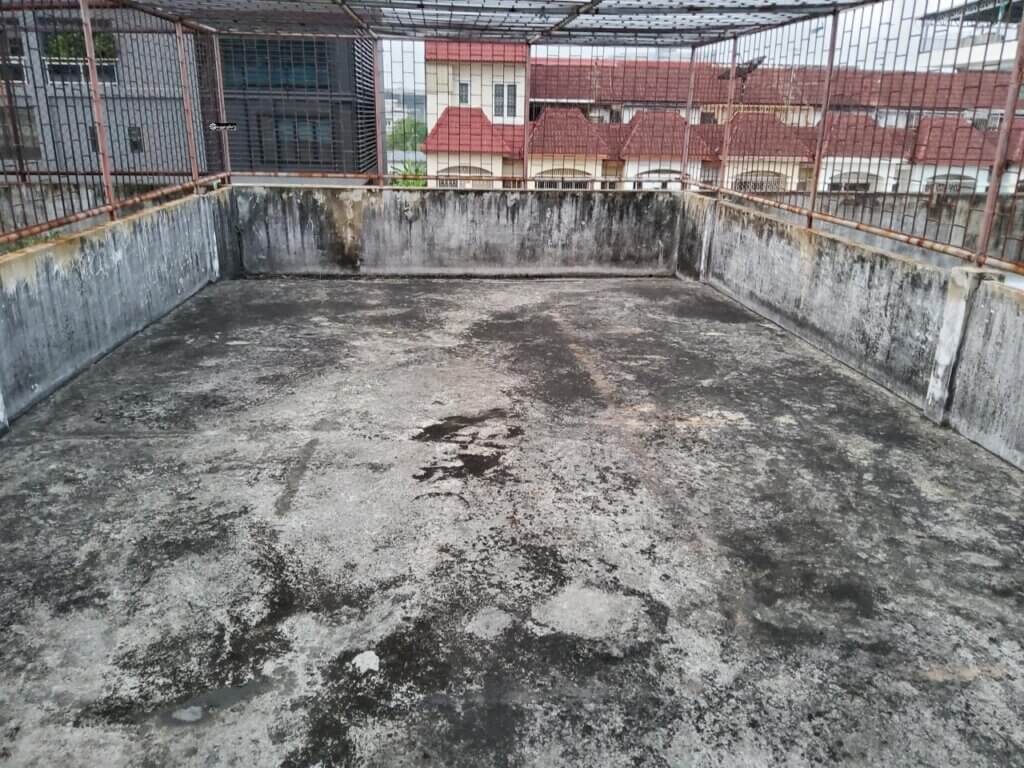

  • หลังจากเก็บกวาดมาหลายวัน พื้นที่เหลือแต่ดินแล้ว (22-Apr-2023)
  • จากนั้นล้างพื้น และเอา อะคริลิก ซีลแลนท์ เช่น TOA 303 หรือ โพลียูริเทน ซีลแลนท์ (PU) เช่น TOA PU หน้าที่มัน อุดโป๊วรอยร้าวเล็กๆ ไม่เกิน กว้าง 1 ซม. ลึก 1 ซม
    - ผมเลือกตัว ทีโอเอ 303 อะคริลิก ซีลแลนท์ มาใช้งานครับ ตอนแรกร้านบอกตัวนี้ก็ได้ ต้องซื้อตัว หัวยิงซิลโคน 9 นิ้ว
    - ถ้าเอาเรื่องความสามารถแล้ว PU จะดีสุดครับ มาศึกษาตอนหลังนี่แหละ ตอนแรกคิดว่ายาแนวไม่น่าจะ Work ทำแล้ว ทำอยู่ และรั่วต่อ ดูคลิปด้านล่างก่อนตัดสินใจครับ
  • อุดโป๊ว ช่วงนี้ปวดนิ้วมาก เพราะปืนมันแข็งอยู่ครับ ไล่กดไปเรื่อยๆ

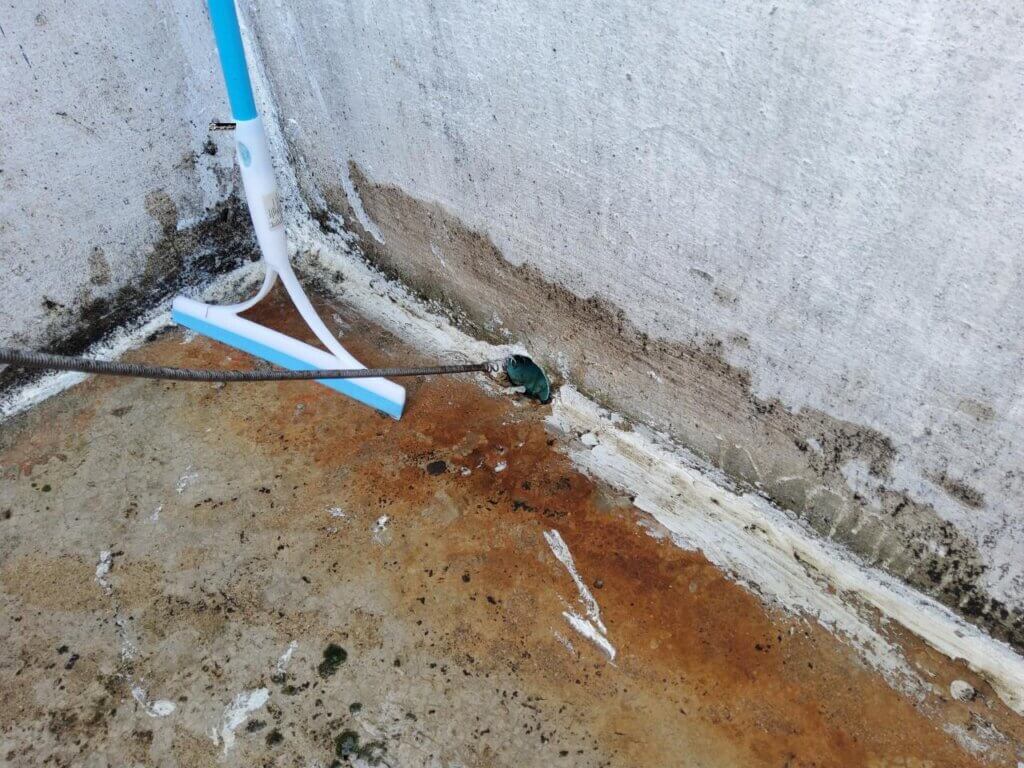

  • แต่เจอปัญหาว่าท่อระบายน้ำตัน

ทว่าไม่ได้ทำต่อแล้ว เพราะว่าติด COVID-19 รายละเอียดตาม Blog COVID-19 First Time (2023-04-25 - 2023-05-05)

- แก้ปัญหาท่อระบายน้ำตัน (29-Apr-2023)
  • ท่อระบายน้ำจากดาดฟ้าของเดิมมีต่อ 2 แบบ
    - ท่อเปลือย น้ำไหลตรง อันนี้มันแก้เรื่องตันง่าย เอาไม้แยงๆ เอาครับ ถ้ามันแข็งมากๆ เอาค้อนตอก ดันดินออกมาครับ
    - ท่อระบายน้ำยาว ขอผมเป็นการต่อจากชั้น 4 มาชั้น 1 ถ้าใช้วิธีแรกไม่น่า work เท่าไหร่ ต้องซื้องูเหล็กทะลวงท่อตันเพิ่ม โดยผมซื้อแบบ 10 เมตรเลย ทะลวงดินออกมา

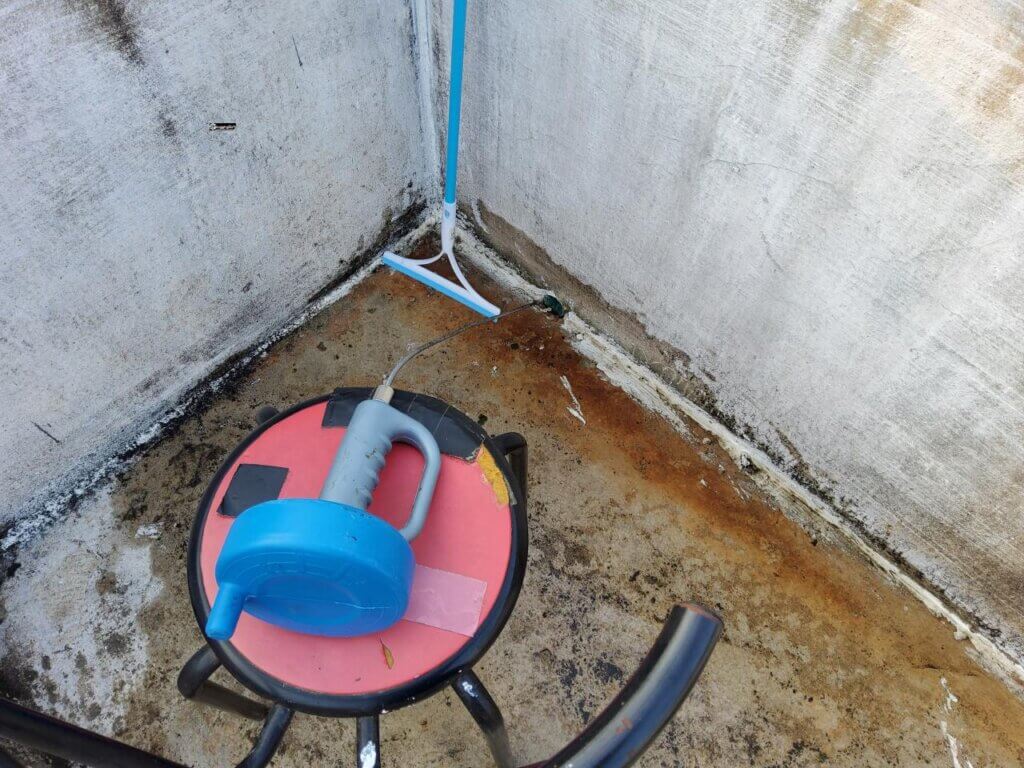

  • ลองใช้ งูเหล็กทะลวงท่อตัน ยัดลงไปตามรูปเลย แล้วหมุนๆไปเรื่อยๆ พอตันก็คายตัวยึด และเพิ่มความยาวเหล็กทะลวงไปเรื่อยๆ
    - ของผมน่าจะทะลวงไปประมาณ 2-3 เมตร มีแต่ดิน และรากต้นไม้
    - ระหว่างทะลวง มีลองเทน้ำลงท่อ ทำซ้ำไปเรื่อยๆ ถ้าไม่ล้นออกมา แสดงว่าไม่ตันแล้ว
  • จบงานไปอีกวัน
- ขัดพื้นอีกรอบ (30-Apr-2023)
  • หลังจาก Clear พื้นที่ไปแล้ว มันจะเหลือเศษดิน หรือคราบสนิม / ราที่กำจัดไม่ได้ รอบนี้ผมใช้ตัว แปรงขัดพื้นทองเหลืองพร้อมด้าม ตรามงกุฎ / น้ำยาจัดห้องน้ำเป็ดโปร (เหลือเยอะ และใกล้หมดอายุด้วย) เทราด และขัดมือ
  • เครืองฉีดน้ำไร้สายแรงดันสูง - ตอนแรกผมคิดว่ามันไม่จำเป็นนะ แต่ Lazada มันหามาให้ 571.75 บาท หลังลดแล้ว เลยซื้อมาใช้ โอเคระดับนึง แต่ต้องใช้ร่วมกับ แปรงขัดพื้นทองเหลืองพร้อมด้าม ช่วงกันขัด
- ซื้อสีกันซึม (1-May-2023)
  • คุยกันพนักงาน ทางเค้าคำนวณมาว่าใช้ 20 KG 4 ถัง แต่เราคิดว่าจะทาครึ่งเดียวกัน เอาส่วนที่ซึมประจำเลยได้ใช้ 2 ถังแทน

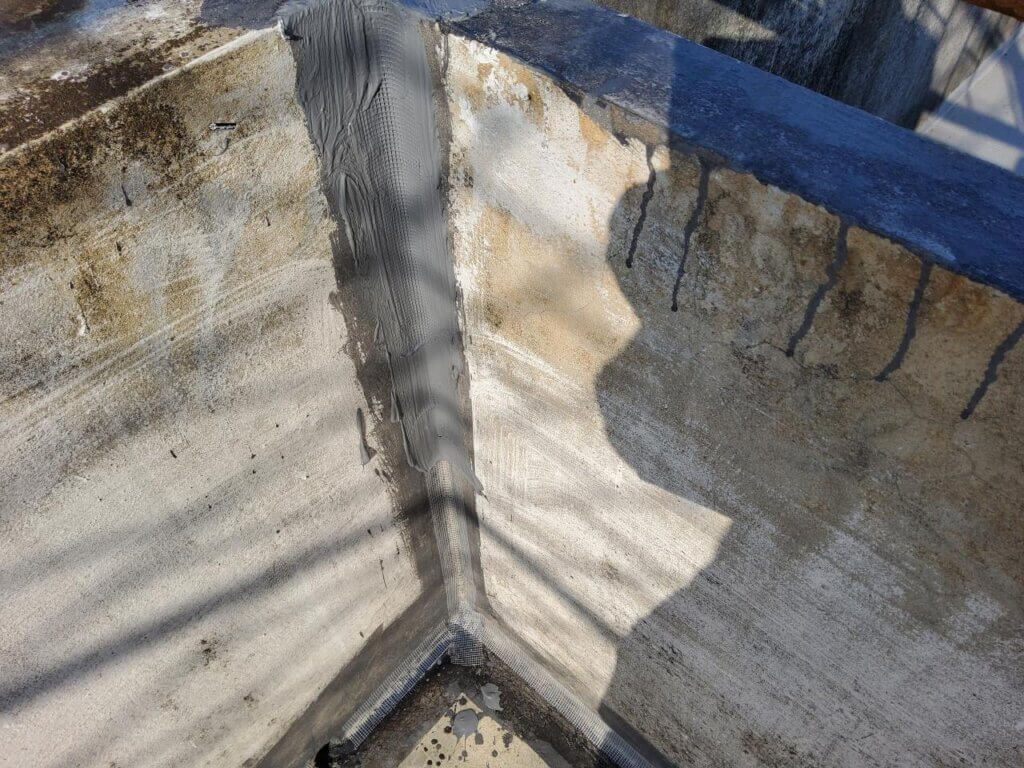

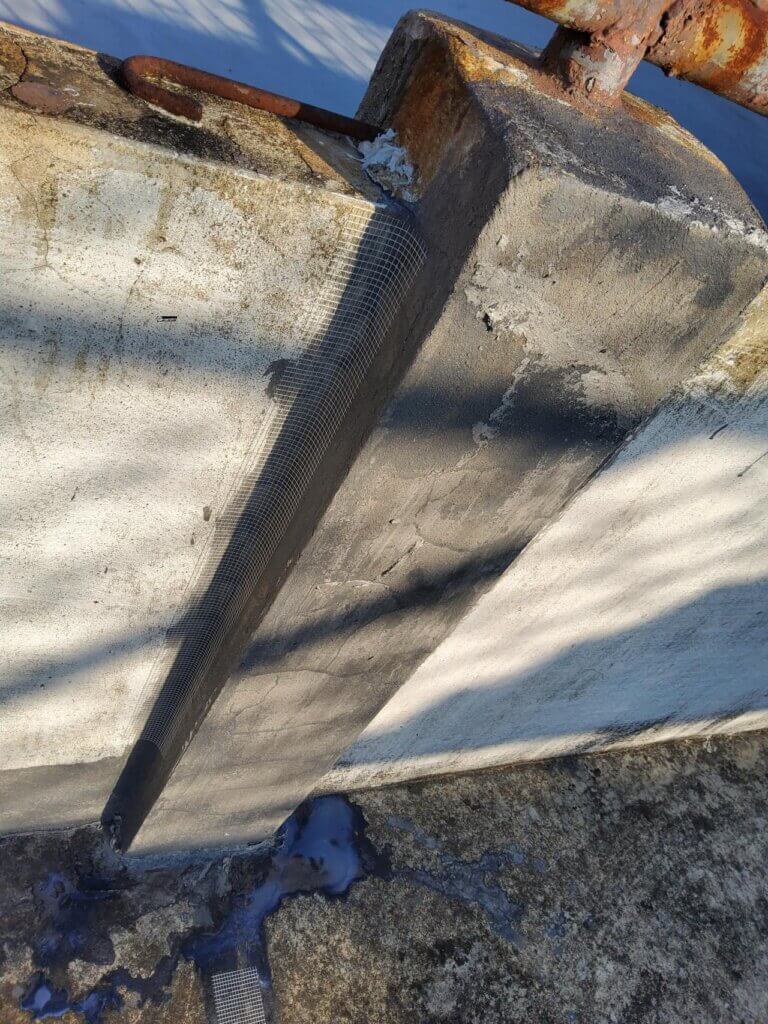

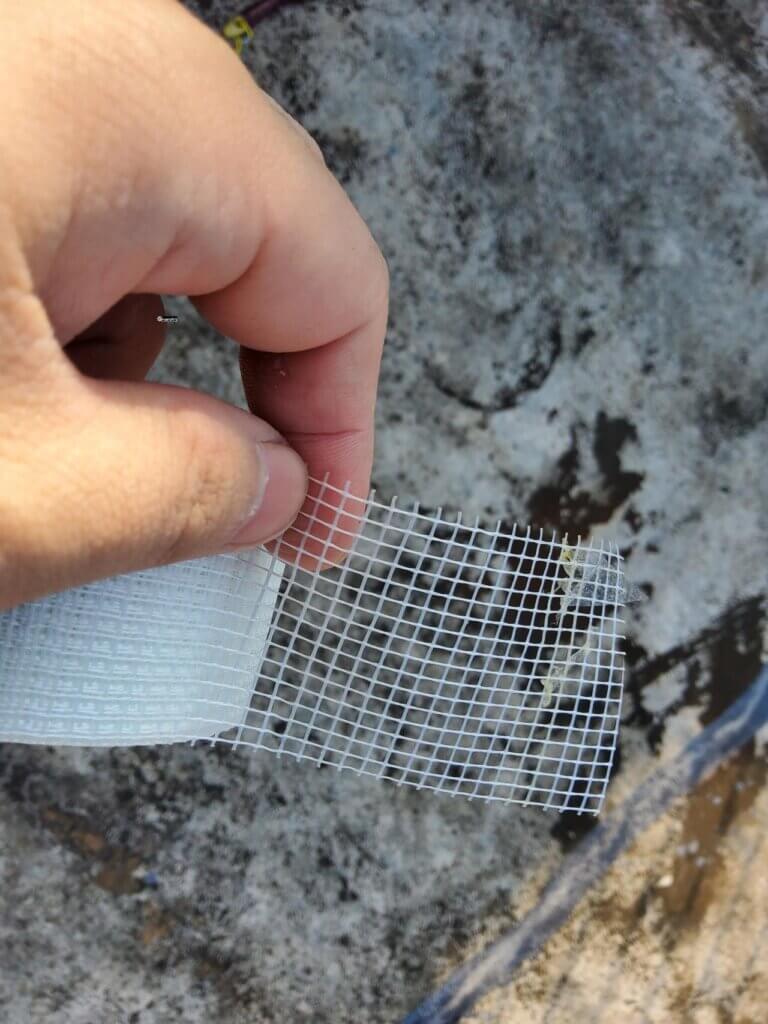

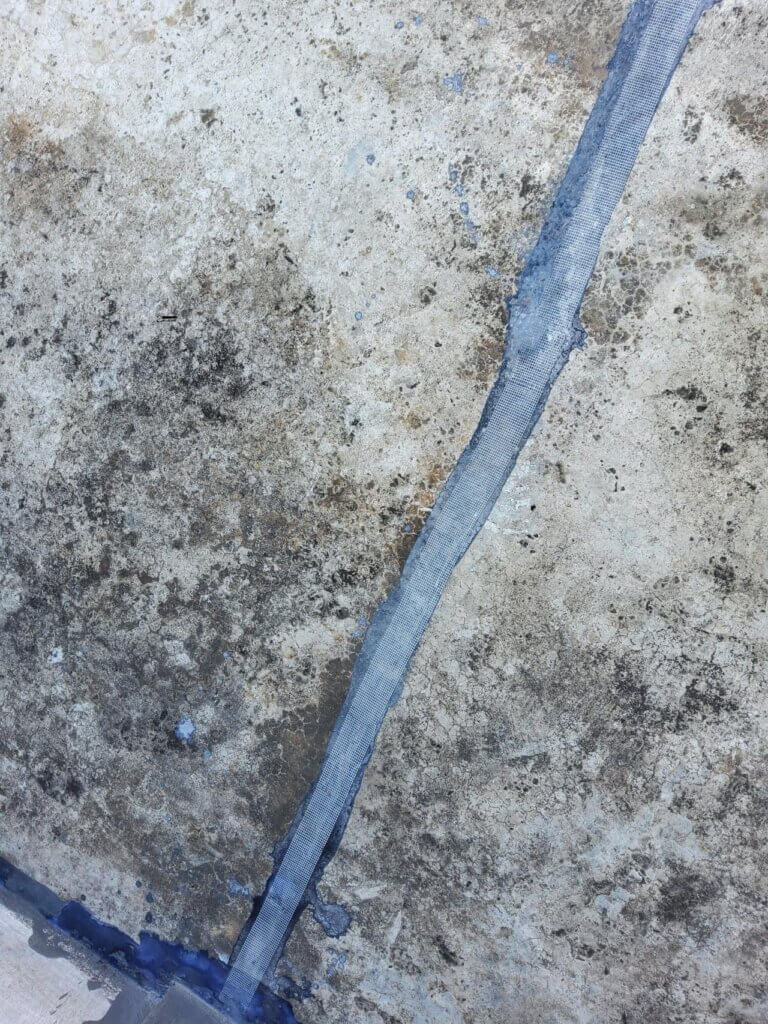

  • เทปตาข่ายไฟเบอร์ แบบกาวในตัว (ถ้าดูใน Ads ของ SISTA จะบอกว่าไม่จำเป็น แต่คุยกับพนักงานที่ HomePro แนะนำให้แปะเพิ่มที่รอยร้าว และทาสีทับลงไปครับ

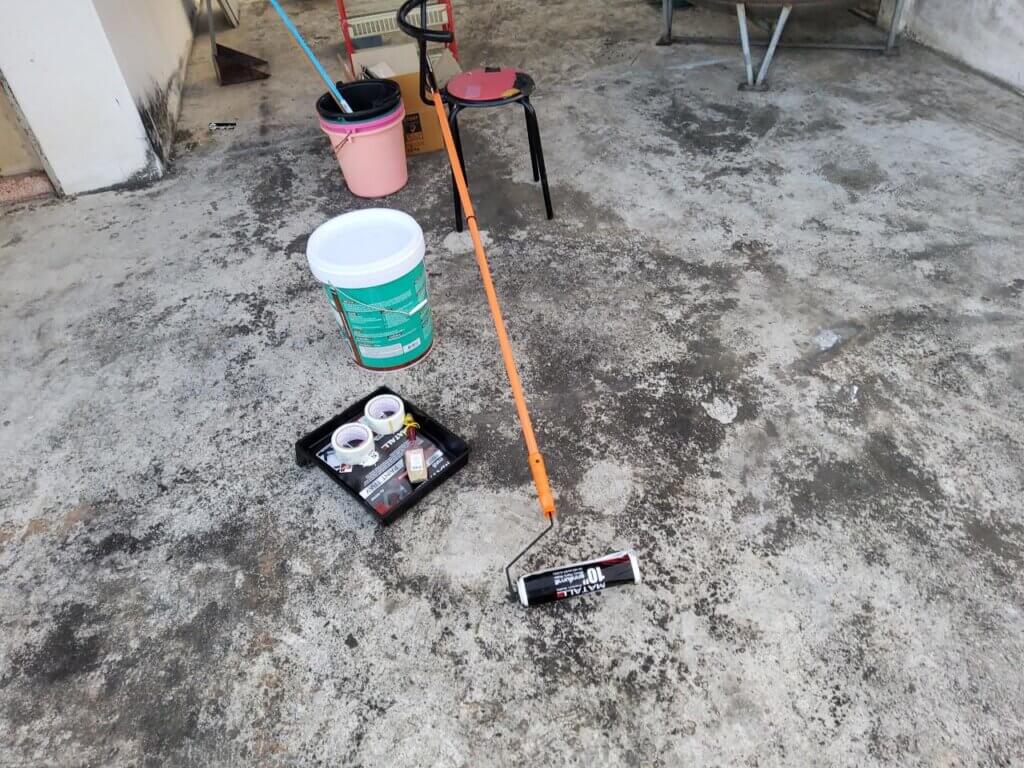

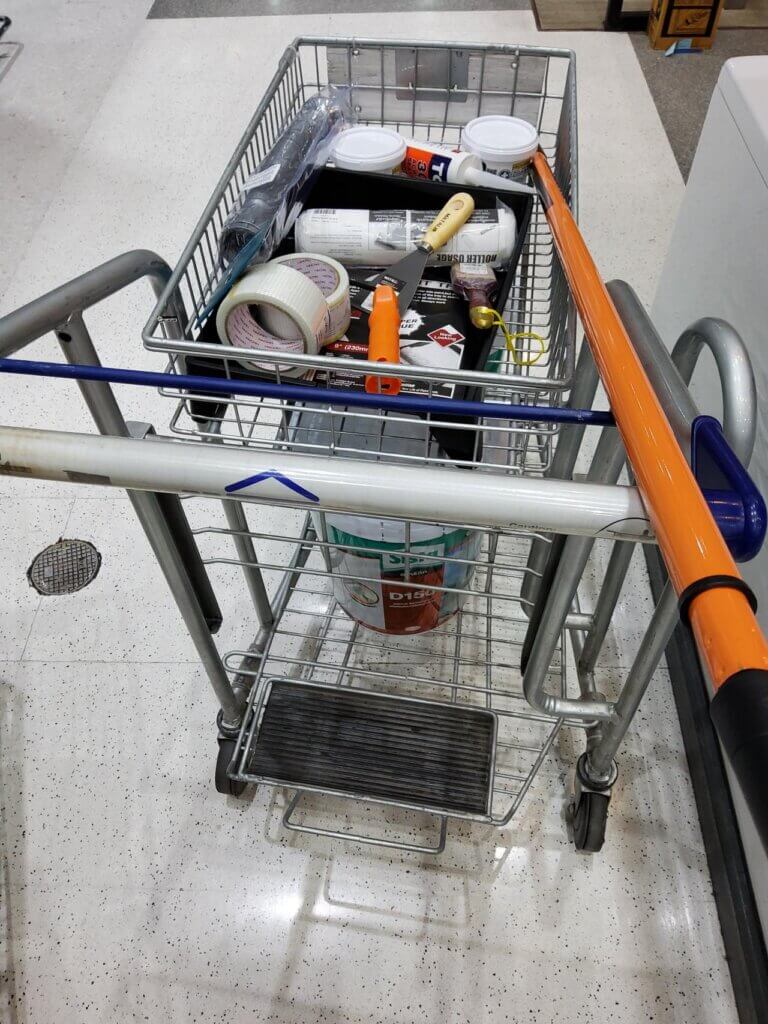

  • พวกอุปกรณ์ทาสีต่างๆครับ
- ทาสีชั้นรองพื้น (4-May-2023)
  1. ขัดล้างพื้น ให้สะอาดที่สุด จริงๆ ถ้าจ้างช่างมาจะมีขั้นตอนปรับพื้นให้เรียบด้วยนะ เอาเครื่องมาขัดๆ

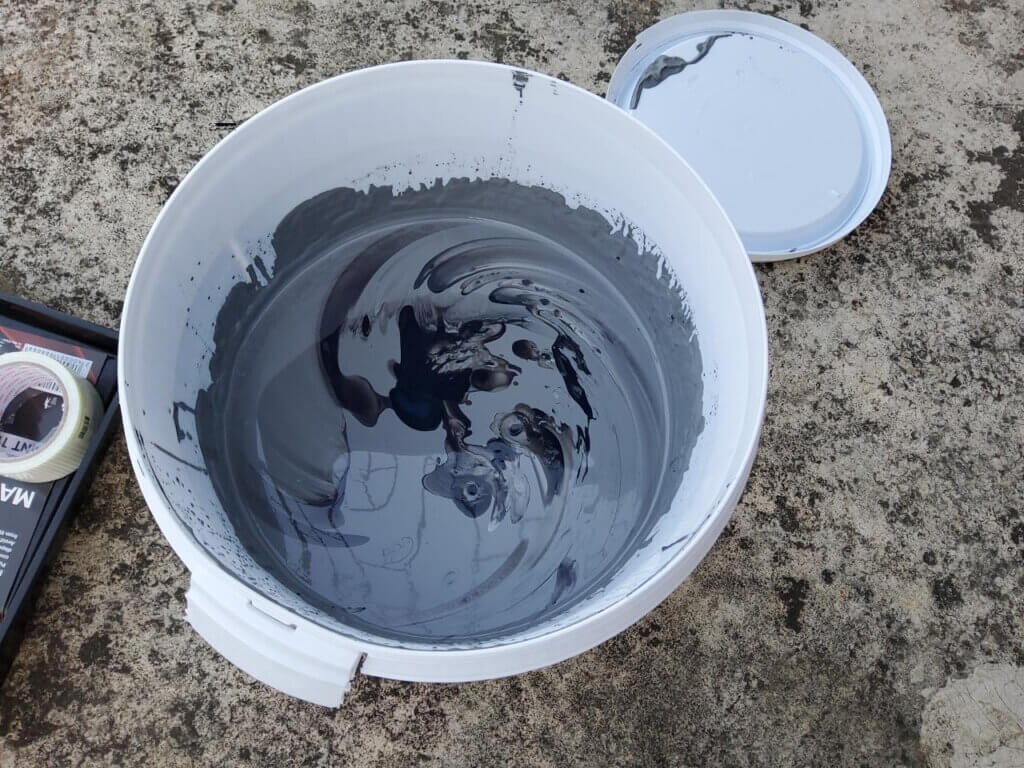

  2. เปิดถังสี ของ SISTA D150 ง่ายมากงัดตัว Lock ออกมามันจะดันฝาขึ้่นมาเลย ไม่ต้องเอาเกรียวโป๊ว / ไขตวงมางัดเพิ่ม แล้วเอาไม้ คนสีให้เข้ากัน
เปิดมาต้องคนให้เข้ากันอีกรอบครับ
จัดอุปกรณ์ พร้อมลุย
  1. แบ่งสีออกมาทาสีตรงขอบๆ

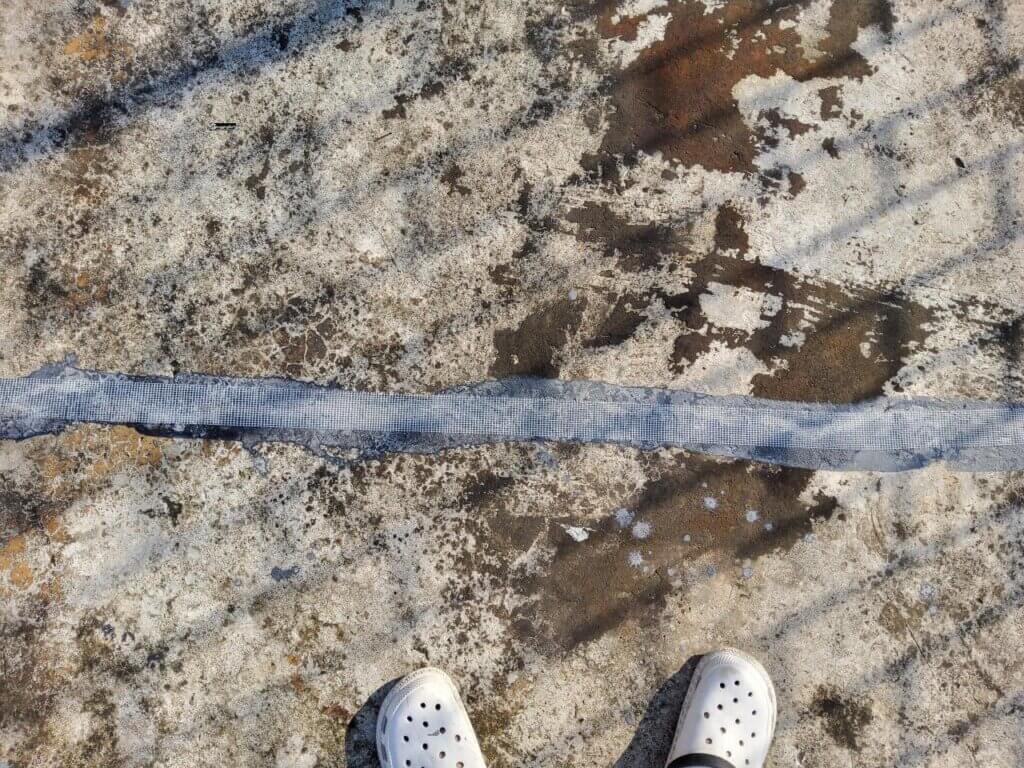

  2. แปะเทปตาข่ายไฟเบอร์
  1. ทาสีข้นๆทับเทปตาข่ายไฟเบอร์ อันนี้ต้องทาหลายรอบหน่อย เพราะตอนที่ซื้อจาก HomePro พนักงานบอกว่าตอนแปะไป ทิ้งไว้สักพักมันจะหดมานิดนึง ทำให้สีที่ทา 1-2 รอบแรกปิดไม่ครบ นี่ทาขอบไปเลย 3-4 ชั้น
อันนี้ต้องทาสีเก็บอีกหลายรอบ
  1. เอาสีที่เหลือทาสีรองพื้นชั้นแรก
    - ใน VDO ตาม Reference แนะนำว่าสี 3 ส่วน น้ำ 1 ส่วนแต่ผมลองกับ SISTA D150 มันเหลวไป น่าจะต้องสี 5 ส่วน น้ำ 1 ส่วนแทน
    - ใช้ลูกกลิ้งทาสี ไวมาก แต่ตอนเทสีลงถาดสี ผมว่าเอากระดาษแข็งมารองเพิ่มครับ ของผมพลาดไปครับ บางทีทำหก เดินชน มันกระจายลงพื้นที่เป็นย่อมๆ แก้ยากครับ

สีหมดถัง ใช้เวลาเยอะกว่าที่คิดนะ 06:30 - 15:20 แดดร้อนมากๆ ผิวไหม้เกรียมเลย รูปด้านล่างผลประกอบการวันแรกครับ เห็นว่าบางจุดทาไปแล้วยังมีรอยสีขาวๆ อาจจะเก็บงานที่ไม่เรียบด้วยกระดาษทรายก็ได้นะครับ ดูจากคลิปใน Reference มีทำอยู่ครับ แต่ผมไม่ไหวแล้วครับ

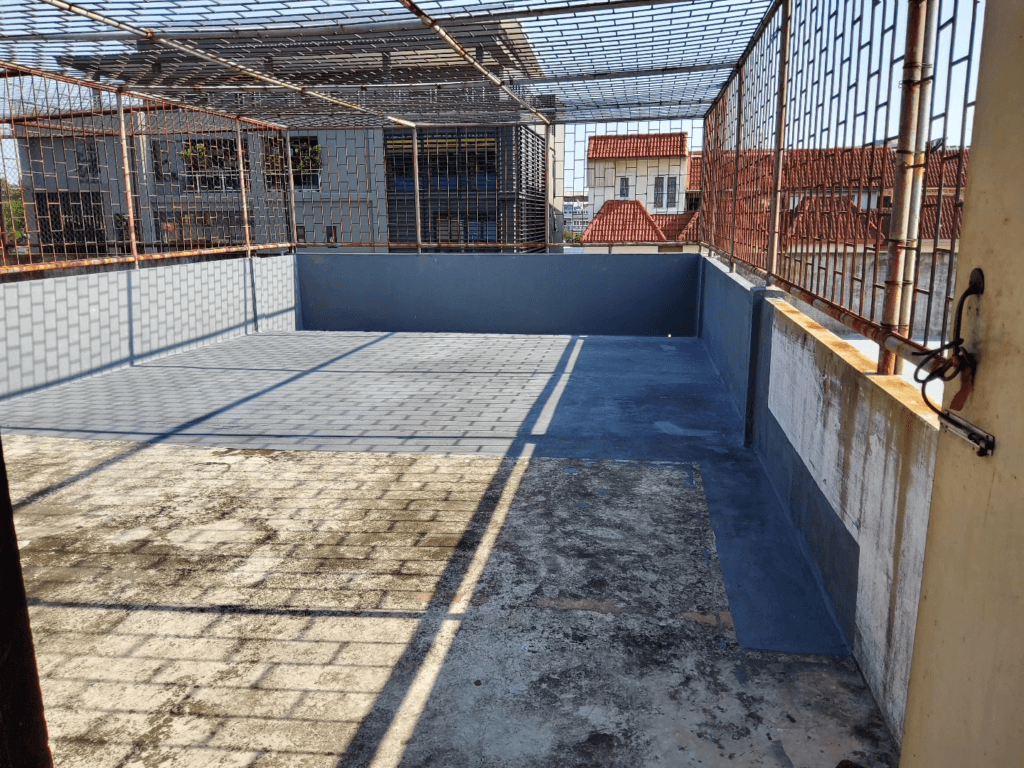

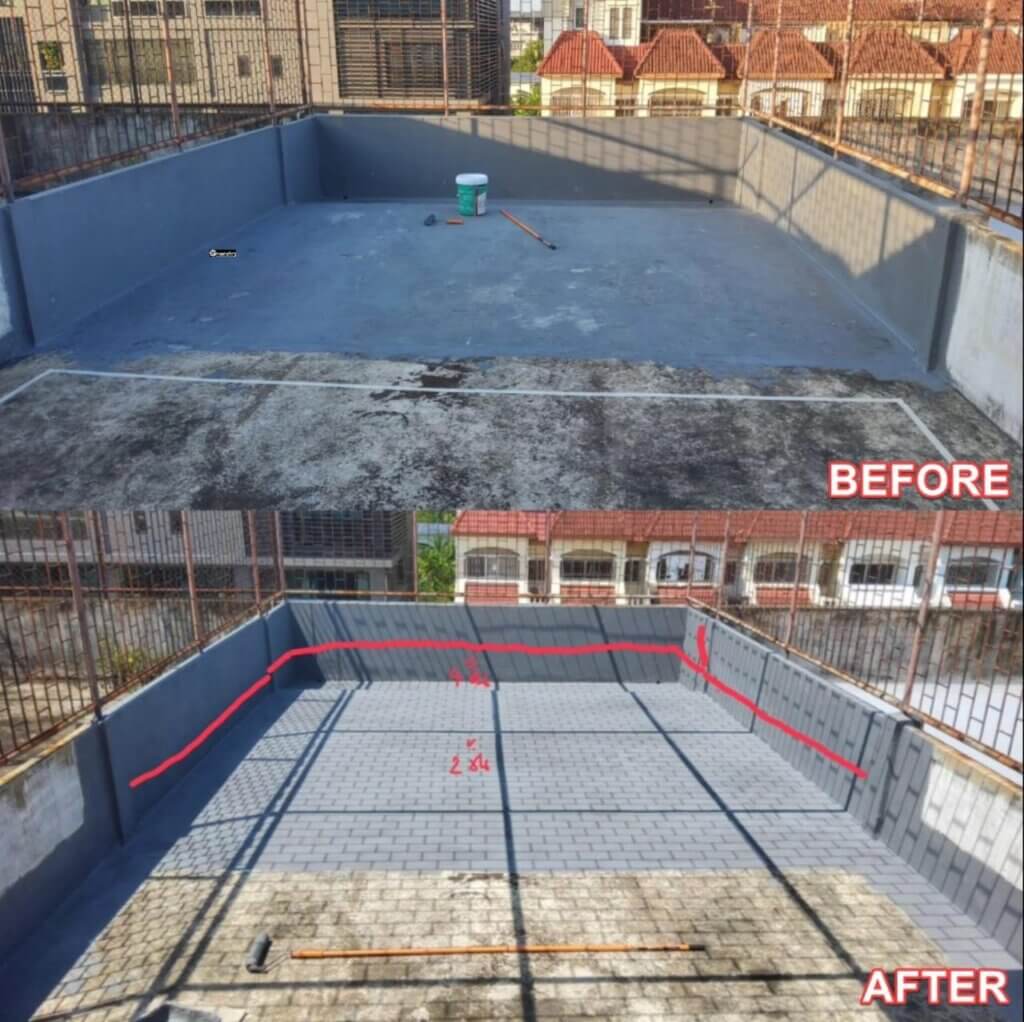

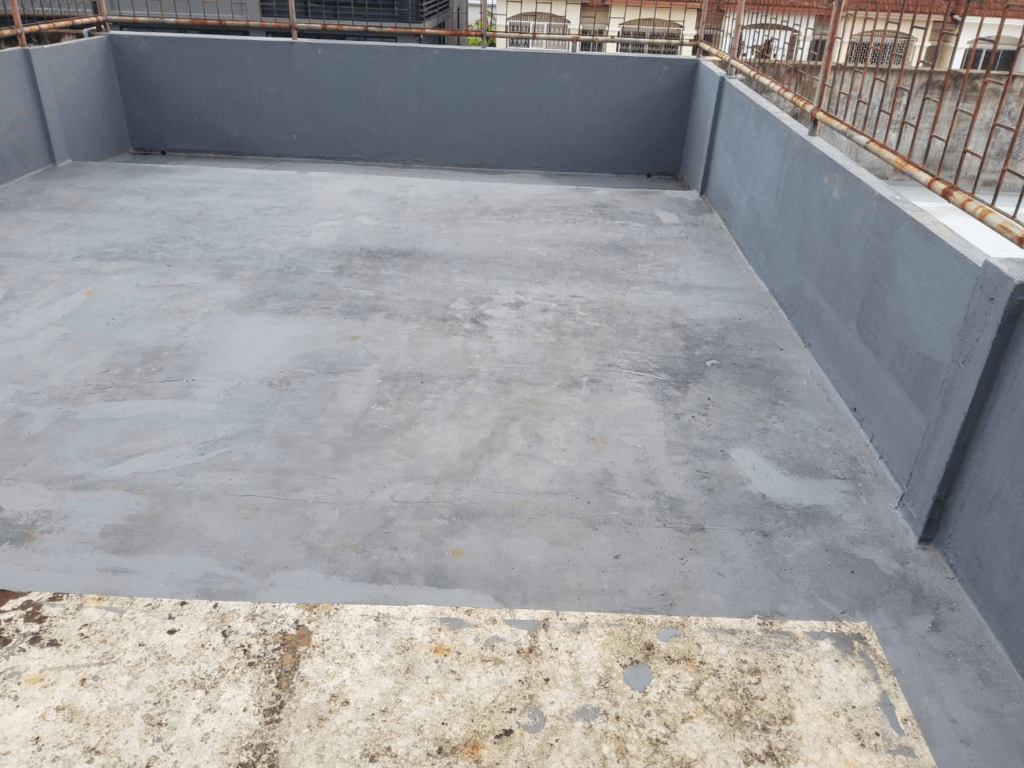

ผลประกอบการวันแรก
- ทาสีเพิ่มอีกชั้น เพื่อความเหนียว (5-May-2023)

เนื่องจากสีเหลือ 1 กระป๋อง 20 kg ถ้าทาแบบวันแรกเอาให้เต็มรองพื้นน่าจะไม่พอแน่ๆ เลยต้องแบ่งพื้นที่นิดนึง

  1. ปัดกวาดพื้นก่อน ตรงระเบียงนกมาขี้ 2-3 จุดเลย
  2. แปะเทปกาว วางกรอบ
  3. อุดโป๊วหลังทารองพื้น มันจะเห็นหลุมชัดเจน
  4. ระเบียงทาสี 4 ชั้น ตรงพื้น และขอบขึ้นมา 10 นิ้ว 3 ชั้น ฝนตกบางทีน้ำระบายไม่ทันขังในนี้ก่อน
  5. ที่เหลือทาสีทับอีกชั้นพอ รวมเป็น 2 ชั้นตรงพื้น และขอบขึ้นมา 10 นิ้ว 3 ชั้น

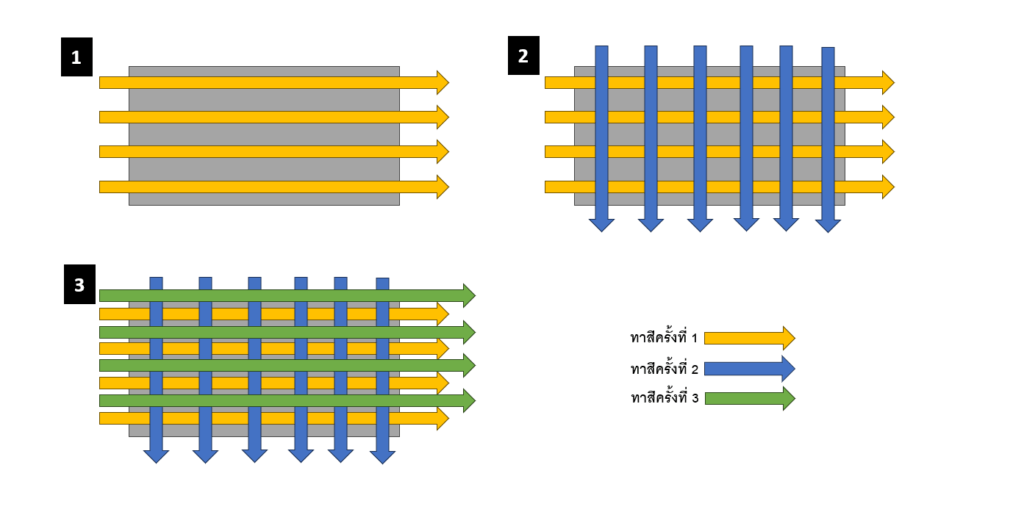

ตอนทาสีต้องทาแต่ละชั้นให้มันไขว้กันครับ แต่ละชั้นตามรูป มันจะช่วยให้สียึดติดกันเหนียวขึ้นครับ

ถ้าทาสี 3 ชั้น ให้ทาสีไขว้กัน ไปในทิศทางตามนี้

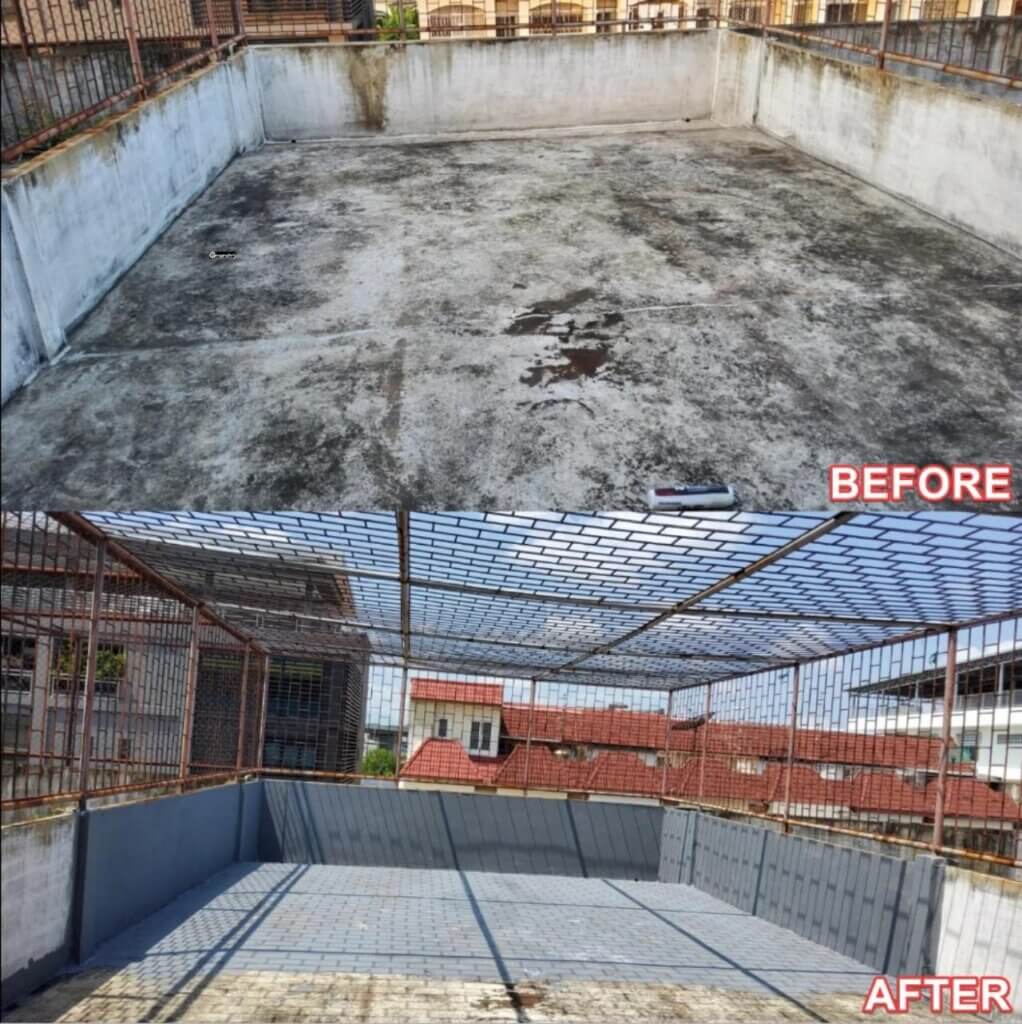

ที่เลือกทาขอบขึ้นมา 10 นิ้ว เพราะลูกกลิ้ง 10 นิ้วครับ ใช้เวลาน้อยกว่าวันแรก 06:20 - 11:30 ผลประกอบการวันที่สองครับ ส่วนที่เหลือคงรอช่วงปลายปีหน้าหนาวมาทางอีกรอบครับ

- ลอกเทปกาวออก (7-May-2023)
  • เอาจริง ผมว่ามันทิ้งนานไป ตอนดึงต้องมาลุ้นว่ามันจะพาสีออกมาด้วยไหมครับ 5555

2 Month Later

  • มาดูว่าที่ทำไปเป็นยังไงบ้างนะ น่าจะผ่านมาหลายฝนแล้วครับ
  • ส่วนที่ทา 2 ชั้นสกปรกตามรูป ต้องเอาน้ำมาฉีดล้าง แต่ที่ทา 4 ชั้นสวยงามอยู่ครับ
  • บางจุดมีสีลอกออกมา เด๊๋ยวรอพ้นฝนไป เดี๋ยวต้องมาล้าง และทาสีเพิ่มอีกชั้นครับ

Cost

  • ก่อนจะทาเองมีไปถามๆราคามาเหมือนกัน 20 ตร.ม. 45,000 ไม่รวมค่าปรับพื้นที่กรณีที่ต้องปรับ Slope เรามองว่าค่าใช้จ่ายสูง และต้นปีเพิ่งซื้อ Notebook ใช้ส่วนตัวไป (เบิกบริษัท แล้วโดนตัดออก T_T)
  • สรุปค่าใช้จ่าย ประมาณนี้ครับ
